Opravy krajské komunikace
V termínu od 20.9. začne probíhat proces recyklace a oprav vozovky dle následujícího orientačního harmonogramu. Některé úkony se budou časově překrývat. Při recyklaci mohou odlétávat drobné části, zhotovitel doporučuje neparkovat osobní automobily v blízkosti recyklované vozovky (vjezdy).
V době technologické přestávky po recyklaci se na tuto část NESMÍ vjíždět, hrozí rozlámání nové vozovky! Po položení asfaltu bude možné na takový povrch vjet až druhý den!

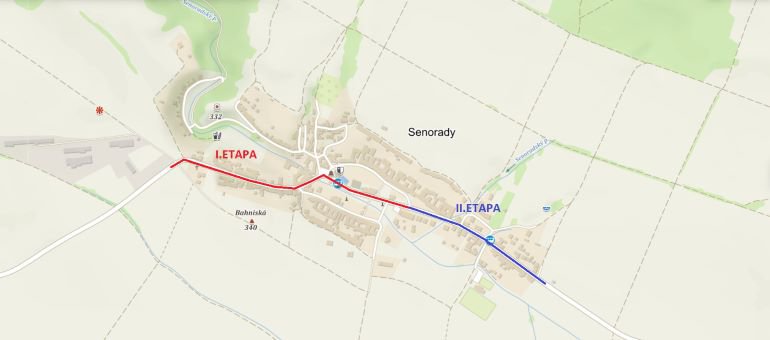

I. Etapa – zahájení: 20.9.2021 – rozfrézování povrchu jedné strany vozovky
21.9.2021 – aplikace pojiva, frézování, urovnání, zahutnění
22.9.2021 až 24.9.2021 – technologická přestávka – nutný ZÁKAZ VJÍŽDĚNÍ a PŘEJÍŽDĚNÍ!
25.9.2021 – spojovací postřik a aplikace první vrstvy asfaltové směsi
26.9.2021 až 4.10.2021 – výšková úprava všech poklopů v komunikaci,
čištění komunikace, oprava obrubníků
II. Etapa – zahájení: 4.10.2021 – rozfrézování povrchu jedné strany vozovky
5.10.2021 – aplikace pojiva, frézování, urovnání, zahutnění
6.10.2021 až 10.10.2021 – technologická přestávka - nutný ZÁKAZ VJÍŽDĚNÍ a PŘEJÍŽDĚNÍ!
11.10.2021 – spojovací postřik a aplikace první vrstvy asfaltové směsi
12.10.2021 až 24.10.2021 – výšková úprava všech poklopů v komunikaci,
čištění komunikace, oprava obrubníků
25.10. až 28.10.2021- pokládka finální vrstvy asfaltové směsi na obou etapách
